課題簡介:該課題為2022年立項的國家重點研發計劃“交通基礎設施”專項,項目“千米級以上跨度高速鐵路橋梁線路平順性長期保持及建養技術”中的課題四,由鐵科院集團公司承擔,研究周期2022年12月-2025年11月。
課題進展:該課題主要針對千米級跨度高速鐵路橋梁梁端空間變位復雜、梁端區域剛度過渡不均勻、梁端伸縮裝置往復伸縮位移量大及伸縮卡阻等挑戰和難題,圍繞建立基于線-橋一體化的梁端過渡區軌道結構設計方法和研發一套大位移梁端伸縮裝置樣機的目標,從設計、加工制造、安裝施工等全流程環節出發,開展千米級跨度高速鐵路橋梁梁端過渡結構設計參數及裝置研發。目前,課題已完成現有大跨度鐵路橋梁梁端伸縮裝置服役現狀調研,掌握了大位移梁端伸縮裝置已有病害和運營現狀;依托國鐵集團在連鎮鐵路五峰山長江公鐵大橋和滬蘇通鐵路滬蘇通長江公鐵大橋開展的專項試驗,課題組針對兩座千米級跨度高速鐵路橋梁梁端過渡區,開展了三次梁端變位與調節器專項試驗,掌握千米級大橋梁端區域結構狀況,為大橋達速運行提供數據支撐;對千米級跨度高速鐵路橋梁梁端設計參數及伸縮量取值進行研究,優化了荷載組合模式,降低了千米級跨度橋梁伸縮量取值;對在建常泰長江大橋和馬鞍山長江大橋的梁端伸縮裝置和鋼軌伸縮調節器進行一體化設計,并制造樣機開展室內足尺模型試驗驗證裝置各項性能指標,為本課題工程示范應用奠定基礎;通過中國鐵道學會團體標準《千米級跨度高速鐵路橋梁梁端過渡區線-橋結構協同設計標準》立項,目前正在編制中。課題正按計劃穩步推進。

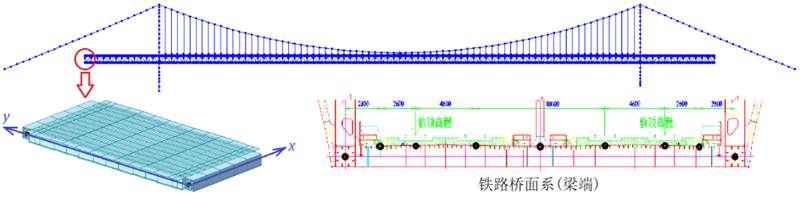

橋梁梁端區域空間變位的有限元模型

梁-軌一體化設計方案

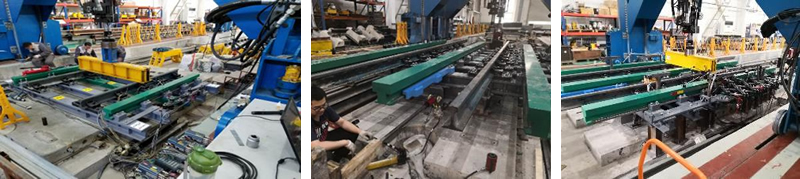

大位移梁端伸縮裝置室內足尺模型試驗
