1.前期準備,人員進場
根據項目工期整體安排,巴基斯坦拉合爾城市軌道交通橙線項目計劃于2020年3月20日前具備通車條件。為保障動態調試工作安全有序地開展,鐵科院海外中心在鐵總國際-北方國際聯營體領導大力支持、集團公司領導精心組織以及相關合作單位積極配合下,動態調試團隊人員分別于2020年1月5日、7日、9日、13日先后分四批抵達現場,開展動態調試管理培訓、動態調試管理演練、后勤保障能力驗證等前期準備工作。2020年1月13日鐵科院集團公司動態調試團隊正式接管橙線項目指揮權、管控權及使用權,并于1月14日開始首日信號系統動態調試。

司機與車站值班員核對調度命令

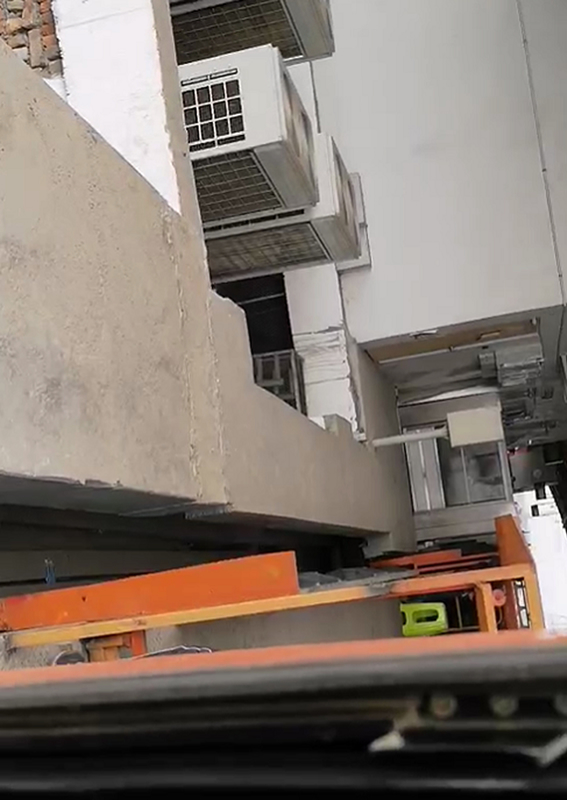

限界檢查
2.優化方案,科學管理
巴基斯坦拉合爾城市軌道交通橙線項目是中巴經濟走廊早期收獲的示范性項目,該項目的成功實施與順利開通運營對中巴兩國具有重要意義。動調管理、綜合聯調、動態檢測及運行試驗全過程由一家單位承擔,無論是國內項目還是國際項目都尚屬首次。鐵科院集團公司所承擔的工作包括靜態驗收、綜合調試、動態檢測、運行試驗及動調管理。動態調試團隊充分發揮集團公司多學科、多專業綜合研究機構的優勢,集中優質資源、優化調試方案、科學動態管理,保證了動態調試工作的順利實施,具體體現在以下幾個方面:
2.1管理創新
國外項目受所在國法律法規、安全形勢、文化差異、技術不足等因素影響,項目與項目之間差異較大,沒有一個固定成熟的管理模式可以遵循。巴基斯坦拉合爾城市軌道交通橙線項目比較突出的特點主要有兩個方面:一方面是巴基斯坦安全形勢不穩定,發生恐怖襲擊事件概率比較大,人員出行需要當?shù)匚溲b警察(SPU)保衛,且不宜安排夜間出行;另一方面項目業主方缺少專業工程人員,沒有城市軌道交通重大工程項目管理經驗。鐵科院集團公司動態調試團隊接到任務后,通過研判項目工程特點和動調管理期間現場安全形勢,進行了管理創新。一是以整個項目完工移交為目標,在不安排夜間調試作業的前提下,根據動態調試計劃安排白天穿插停輪,給土建工程施工、系統整改克缺留有時間;二是根據聯營體公司要求,組織各專業動態調試人員,學習借鑒國內大鐵驗收模式,開展橙線項目靜、動態驗收工作。
2.2優化方案
由于國內外各種不確定因素的影響,巴基斯坦拉合爾城市軌道交通橙線項目動態調試實際開始時間為2020年1月14日,根據項目工期整體安排,項目團隊需要在不到兩個月的時間內,完成信號系統和車輛系統的全部動態調試工作。通常在國內僅信號系統動態調試就需要3~4個月的時間。考慮動態調試期間,中國春節、巴基斯塔當?shù)毓?jié)假日、橙色警戒以及其他不可控的風險因素影響,要完成既定項目工期目標存在很大的困難。鐵科院集團公司動態調試團隊面對困難,毫不退縮、迎難而上,采取積極主動的態度,發揮集團公司多學科、多專業綜合研究機構的優勢,對信號系統和車輛系統動態調試大綱及方案進行系統分析。根據現場實際情況,通過采用調整測試方案、正線上下行隔離、區間隔離、增加測試列車、部分單項測試合并等多種方式,減少了重復跑車測試次數,從而縮短了整個動態調試周期。
2.3科學管理
由于國內新冠肺炎疫情爆發,春節期間回國休假人員無法返回巴基斯坦調試現場,調試工作人員十分短缺,既定項目工期目標面臨將拖延半個月以上的風險。鐵科院集團公司動態調試團隊以安全生產為底線,以信號系統動態調試為主線,開展動車調試、車站綜合聯調、土建施工、停輪克缺和整改等各項工作。通過優化動態調試作業流程,提高調試工作效率,穿插開展調試作業等手段,保證了巴基斯坦拉合爾城市軌道交通橙線項目動態調試工作有序進行。
通過優化調整調試方案,信號動態調試工期可比原計劃減少將近40天,減少行車?yán)锍?000多公里。預計于3月15日完成巴基斯坦拉合爾城市軌道交通橙線項目信號系統及車輛系統動態調試工作。
在新冠肺炎疫情爆發的特殊時期,遠在異國他鄉的鐵科院集團公司巴基斯坦橙線項目團隊一定克服困難、堅定信念、迎難而上,堅守在海外一線工作崗位,為最早建成通車的“一帶一路”城市軌道交通項目保駕護航,用實際行動踐行集團公司走出去的發展戰略,為集團公司海外項目順利實施貢獻力量,也為鐵科院建院70周年增磚添彩!
